TLDR: AI 資料中心面臨前所未有的電力危機,等待電網接入需要五年以上。xAI 在 122 天內建成全球最大 AI 超級電腦,秘訣就是繞過電網,自己發電。這場「BYOG(Bring Your Own Generation)」運動正在重塑整個科技基礎建設產業——從超音速飛機公司 Boom Supersonic 跨界賣燃氣輪機,到 GE Vernova 的 80GW 訂單積壓,速度已經成為 AI 軍備競賽中最重要的護城河。
四個月建成 10 萬 GPU 超級電腦的背後
2024 年夏天,馬斯克做了一件讓整個資料中心產業震驚的事:只用四個月時間,從零建成了一個擁有 10 萬塊 GPU 的超級計算集群——xAI 的 Colossus。
正常流程下,光是向電網申請接入、等審批、等施工,就要三到五年。一個 400MW 的資料中心,走正規路子可能要等到 2028 年才能通電。
但馬斯克的做法很簡單粗暴:租了一堆燃氣輪機,自己發電。
根據 SemiAnalysis 最新發布的深度報告《AI 實驗室如何解決電力危機》,xAI 的孟菲斯園區現在已經部署了超過 500MW 的自建發電設備。VoltaGrid 的卡車載燃氣發電機組在 2024 年 6 月抵達現場,到 9 月初就已經開始為擁有 10 萬顆 Nvidia 晶片的資料中心供電。
「從開始到完成,只用了 122 天。」馬斯克在 X 上發文說。
這不是什麼黑科技,但需要勇氣和執行力。因為自建發電的成本比用電網貴得多,而且要自己搞定一大堆運維問題。但馬斯克算了一筆帳:每 GW 的 AI 雲端服務,一年能產生 100 到 120 億美元收入。早上線六個月,就是十幾億美元的差距。
這筆帳算下來,電費貴一點根本不是事。

電網為什麼成了 AI 的絆腳石
要理解這場「自建電廠」運動,得先明白電網為什麼跟不上。
美國的電網並不差。到今天為止,絕大多數 AI 集群還是用電網供電的,包括微軟給 OpenAI 建的集群、谷歌在俄亥俄和愛荷華的超算、亞馬遜給 Anthropic 建的 Trainium 集群。問題是,這些項目都是 2022 年之前拿到電力批文的,那時候還沒有「AI 淘金熱」。
ChatGPT 爆火之後,情況完全變了。德州電網運營商 ERCOT 的數據顯示,每個月湧進來的資料中心用電申請高達幾十 GW,但過去一年實際批准的,加起來剛過 1GW。
為什麼批不下來?
首先,電網是一個需要精密平衡的系統。供電和用電必須每秒鐘都匹配,差一點就可能導致大面積停電——2025 年 4 月伊比利亞半島的大停電就是例子。每接入一個大型用戶,都要做複雜的工程評估,確保不會把系統搞崩。
其次,審批陷入了一個惡性循環。所有人都知道拿電很難,所以開發商們同時向多個電網運營商提交申請,先占坑再說。有的申請連地都沒買,純粹是投機。俄亥俄有一個電網,積壓了 35GW 的申請,其中 68% 連地都還沒拿到。投機申請越多,隊伍越長,正經項目等得越久,於是大家更要提前占坑……
從提交申請到真正通電,現在平均要五年。
五年?AI 公司等不起五個月。
BYOG 的核心邏輯:速度就是護城河
BYOG(Bring Your Own Generation)的核心邏輯很簡單:不等電網了,我自己發電。
但這不是一錘子買賣。更聰明的做法是「橋接電力」:先用自建發電把資料中心跑起來,同時繼續排隊等電網接入。等電網通了,這些發電設備就轉成備用電源。
這樣做有兩個好處。
第一,時間價值太大了。一個 200MW 的 AI 資料中心,早上線六個月,可能就是十億美元級別的收入差距。在 AI 軍備競賽里,第一個跑出來的才能吃到最大的蛋糕。用 SemiAnalysis 那篇報告的原話:「Speed is the moat」,速度本身就是護城河。
第二,省掉了柴油發電機備用電源的錢。傳統資料中心都要配柴油發電機做備用,現在這些燃氣設備可以兼職。
當然,這條路不是誰都能走。自建電廠的成本比電網貴不少,還要自己搞定許可證、天然氣供應、運維一堆事。但對於資金充裕、時間敏感的大廠來說,這是當前最務實的選擇。
發電設備的「菜單」:從噴射發動機到船用引擎
自建電廠用什麼設備?選擇比你想像的多。
| 類型 | 單機功率 | 優勢 | 劣勢 | 成本 (每 kW) | 交貨期 |
|---|---|---|---|---|---|
| 航空衍生燃氣輪機 | 30-50 MW | 體積小、啟動快(5-10 分鐘)、可卡車運輸 | 價格高 | $1,700-2,000 | 18-36 個月 |
| 工業燃氣輪機 | 16-35 MW | 成本略低 | 啟動較慢(約 20 分鐘) | $1,500-1,800 | 18-30 個月 |
| 往復式內燃機 | 2.5-11 MW | 維護簡單、燃料適應性好 | 單台功率小 | $1,200-1,500 | 6-12 個月 |
| 燃料電池 (SOFC) | 0.3-1 MW | 無燃燒過程、環保審批優勢、部署最快 | 最貴、電池芯片需定期更換 | $3,000-4,000 | 數週 |
| 重型燃氣輪機 | 200+ MW | 效率最高(聯合循環可超 60%) | 交貨等兩三年、安裝又要兩年 | $800-1,200 | 48-60 個月 |
航空衍生燃氣輪機,簡單說就是把噴射發動機從飛機上拆下來,裝到地面發電。GE 的 LM2500 就是這麼來的,原型是波音 747 和 F-18 戰鬥機上的發動機。這類設備體積小,一台 30MW 的機組可以用普通卡車運輸,幾週內就能裝好發電。
有意思的是,超音速飛機公司 Boom Supersonic 也殺進來了。他們發現自己的噴射發動機設計稍微改改就能發電,於是推出了 Superpower 燃氣輪機——單機 42MW,可以裝在一個集裝箱裡運輸。2025 年 12 月,Boom 宣布已經拿到了 Crusoe 公司 1.21GW 的訂單,計劃 2027 年出貨 200MW,2028 年 1GW,2029 年 2GW。

一家造飛機的公司來做發電設備,聽起來很跨界,但細想又合理——航空衍生燃氣輪機本來就是噴射發動機改的,Boom 只是從源頭入場。他們甚至可以把發電業務當成飛機業務的「融資渠道」。

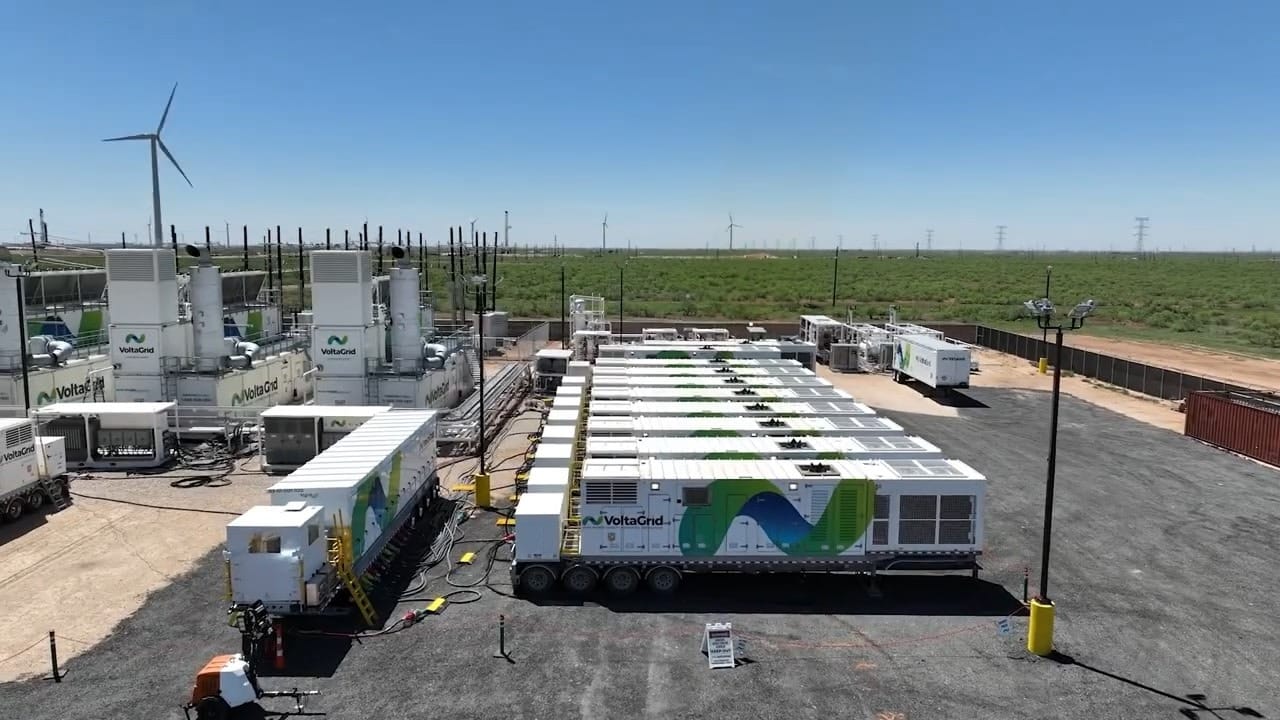

往復式內燃機領域,船用發動機製造商 Wärtsilä 早就入場了。他們發現,驅動郵輪的發動機和給資料中心發電的發動機,本質上是同一種東西。VoltaGrid 公司就是用這類設備做「能源即服務」,把一堆發電機裝在卡車上,哪裡需要拉到哪裡。
燃料電池方面,Bloom Energy 是主要玩家。他們的固態氧化物燃料電池(SOFC)不燒天然氣,通過電化學反應發電,完全沒有燃燒過程,所以不產生除了二氧化碳之外的空氣污染物。這在環保審批上有巨大優勢。2024 年 11 月,Bloom 與美國電力公司(AEP)簽訂了高達 1GW 的燃料電池供應協議,這是全球最大的商業燃料電池採購案。

跑起來才知道的坑
自建電廠不是買幾台設備那麼簡單。真正跑起來之後,有一堆問題等著你。
第一個坑是冗餘。 電網的平均可用率是 99.93%,也就是「三個 9」。要自己達到這個水平,發電設備必須「超配」。一個 200MW 的資料中心,如果用 11MW 的往復式發電機,大概需要 26 台,其中 23 台工作,3 台備用。VoltaGrid 在德州的一個項目,1.4GW 的資料中心配了 2.3GW 的發電設備,超配了 64%。
Meta 在俄亥俄州的 Socrates South 項目更有意思。他們用了 5 種不同的發電設備:3 台 Solar Titan 250、9 台 Solar Titan 130、3 台西門子 SGT-400、15 台卡特彼勒高速發動機。總裝機 306MW,給 200MW 的負載供電。設備型號都不統一,明顯是「能搶到什麼用什麼」的拼湊方案。
第二個坑是負載波動。 AI 訓練的用電負荷變化很快,幾毫秒內就可能出現幾十兆瓦的波動。如果發電系統的慣性不夠,頻率會跳,嚴重的會觸發保護跳閘。解決方案包括同步調相機、飛輪儲能、電池儲能系統。xAI 的做法是配大量 Tesla Megapack 電池,既能平滑負載波動,又能在發電機啟動時頂一會兒。
第三個坑是許可證。 雖然自建電廠繞過了電網審批,但還要過環保部門這一關。燃氣發電有空氣污染物排放,需要拿空氣許可證。即使在德州這種審批友好的地方,這個流程也可能要一年以上。Oracle 和 Stargate 的一個 GW 級項目就因為許可證問題延期了。
xAI 的應對方式很「馬斯克」:把項目選址放在田納西和密西西比兩個州的交界處,同時向兩邊申請,誰先批就在誰那邊建。結果田納西沒批下來,密西西比批了,項目就在密西西比落地。
供應鏈的老傷疤
即使你有錢、有地、有許可證,也不一定能買到設備。
燃氣輪機的交貨期現在是歷史最長。GE Vernova、西門子能源、三菱重工這三大廠商的訂單已經排到 2028 年甚至 2029 年。GE Vernova 預計到 2025 年底將擁有 80GW 的積壓訂單,到 2026 年底訂單將全部售罄至 2030 年。
他們為什麼不擴產?
這要追溯到燃氣輪機行業的兩次「大崩盤」。
第一次是 2001 年前後。互聯網泡沫時代,大家相信資料中心會消耗天量電力,電力公司瘋狂下單。GE 一年出貨超過 60GW。然後互聯網泡沫破了,安然崩了,訂單一夜之間消失。
第二次是 2017 年到 2022 年,清潔能源轉型疊加全球經濟放緩,燃氣輪機市場跌到谷底。GE 和西門子的年出貨量都跌到 10GW 以下。
這兩輪周期給製造商留下了深刻的心理陰影。現在 AI 帶來的需求暴漲,他們的第一反應不是「趕緊擴產」,而是「別又是一個泡沫」。所以 GE Vernova 承諾把產能提到每年 24GW,但這只是回到 2007 到 2016 年的平均水平,根本不是大擴張。
更深層的瓶頸在供應鏈。燃氣輪機的核心部件——渦輪葉片,需要用到稀土金屬、單晶鎳合金等高端材料,鑄造工藝極其複雜。全球能做的供應商就那麼幾家,而且他們要同時供應民航發動機、軍用航空發動機和工業燃氣輪機。
新玩家入局
供應緊張的時候,總有人會找到變通辦法。
ProEnergy 是先行者。他們把波音 747 退役發動機的核心機翻新改造,做成和 GE LM6000 性能相當的發電機組。用別人不要的東西,解決眼前的燃眉之急。
更有意思的是 Boom Supersonic。這家公司本來是做超音速客機的,結果發現自己的發動機設計稍微改改就能發電。他們推出了 Superpower 燃氣輪機,單機 42MW,可以裝在一個集裝箱裡運輸。已經拿到了 Crusoe 公司 1.21GW 的訂單,並獲得了 3 億美元的融資。
Boom 創辦人 Blake Scholl 說:「我一直在尋找我們的 Starlink 時刻。十年來我拒絕了一千個機會,因為我認為它們是分心的事情。這次我們說了 Yes,因為這明顯是通往核心使命的路。」
往復式發動機領域,船用發動機製造商 Wärtsilä 早就入場了。VoltaGrid 與 Oracle 合作,將在德州部署 2.3GW 的模組化天然氣發電系統,為 Oracle Cloud Infrastructure 的 AI 資料中心供電。
這對 AI 產業意味著什麼
如果要總結一下這篇報告的內容:
第一,電力已經成為 AI 發展最主要的瓶頸。 不是晶片,不是數據,是電。一個算力集群再牛,沒電就是一堆金屬。xAI 的 Colossus 正在向 2GW 擴展——這相當於一個中型電廠的輸出。
第二,「速度就是護城河」正在重塑整個基礎設施行業。 AI 公司為了早幾個月上線,願意承擔更高的成本、更複雜的運維、更大的不確定性。這種「時間價值優先」的思維,和傳統資料中心「成本效率優先」的邏輯完全不同。
第三,AI 公司正在變成「準電力公司」。 它們不再滿足於做電網的用戶,更想要自己掌控能源供給。這種垂直整合的衝動,和當年互聯網公司自建光纖網路是一個路數。
第四,供應鏈的瓶頸正在創造新的機會。 從超音速飛機公司跨界做燃氣輪機,到退役飛機發動機翻新再利用,創新正在各個角落發生。那些能夠快速交付、靈活部署的解決方案,將在這場競賽中佔據優勢。
最後必須得再重複一下馬斯克那句話:「Speed is the moat」,速度本身就是護城河。
在 AI 這場競賽裡,快,比什麼都重要。
